图审机构被列入“黑名单”!厦门地铁坍塌事故处罚结果出炉

发布时间:2020/6/9 17:03:11 浏览次数: 作者: 管理员 来源: 本站

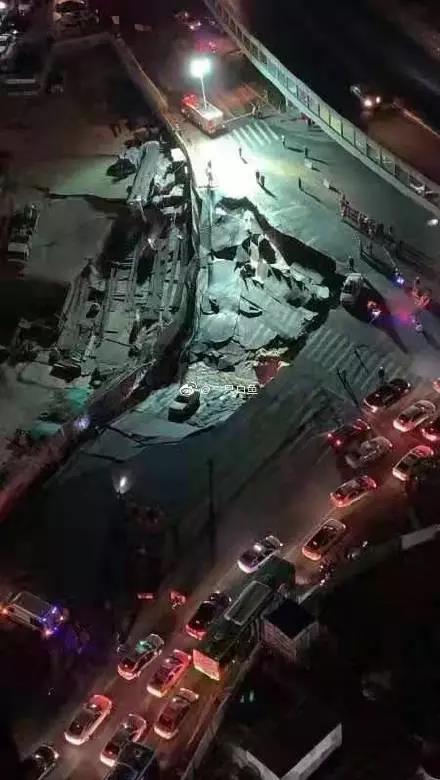

2019年12月12日,厦门吕厝路口地铁1号线和2号线外的配套物业开发项目施工现场发生约500平方米地面塌陷,事故未造成人员伤亡



6月3日,厦门市建设局发布通知,将负责审查的厦门吕厝路口地铁1号线和2号线外的配套物业开发项目施工图的广州地铁设计院施工图咨询有限公司列入建筑市场“黑名单”,限期6个月,并处以3万元罚款。



处罚人审查通过的设计文件存在违反工程建设强制性标准的情况,设计单位对临时钢支撑基础的地基承载力未计算的情况下未被被处罚人纠正




事故回顾

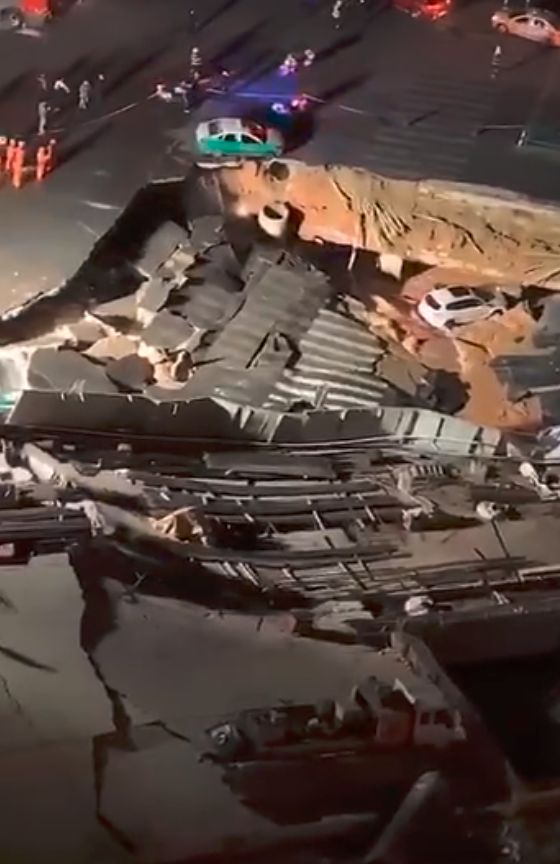

12月12日,厦门地铁吕厝站(2号线与1号线换乘站)10号缓建口附近发生坍塌,大量积水涌入站厅、站台、轨行区,并蔓延至1号线吕厝站厅。

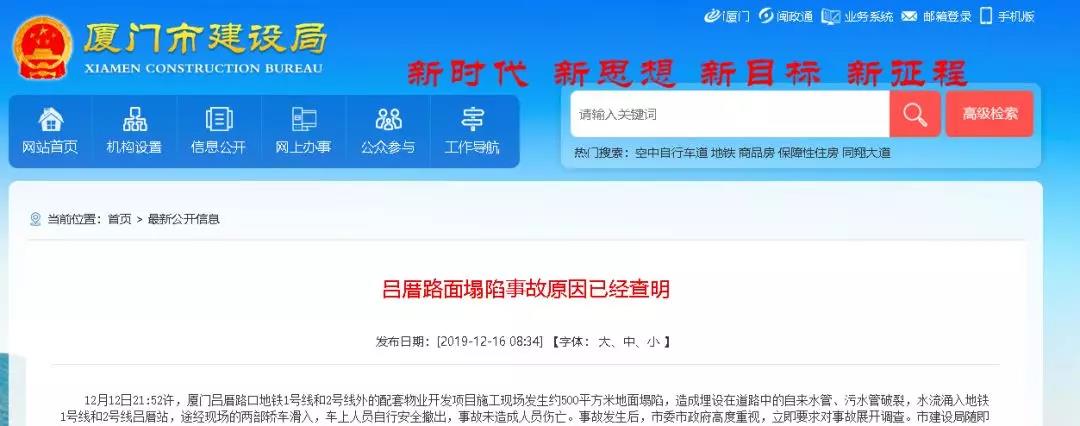

12月16日,厦门市建设局通知,已查明事故原因。





专家组认定,事故主要原因为该项目施工过程中临时格构立柱承重超负荷,导致失稳,造成局部顶板瞬间坍塌。专家组现场勘察后认为,该项目属于地铁1、2号线结构之外的独立结构,此次坍塌不会影响地铁结构和周边房屋、桥梁的安全。

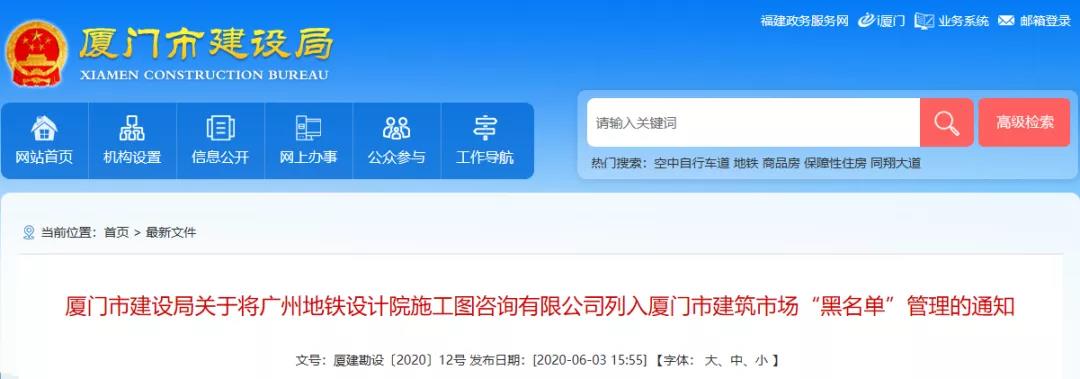

| 通知原文

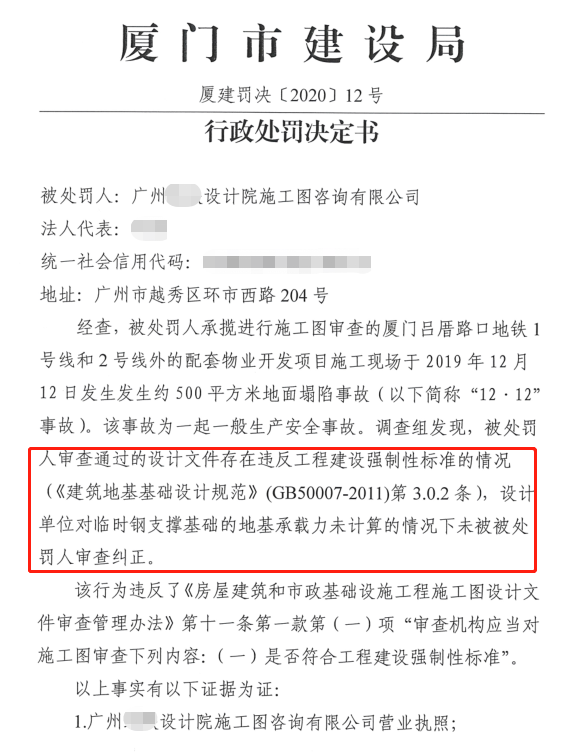

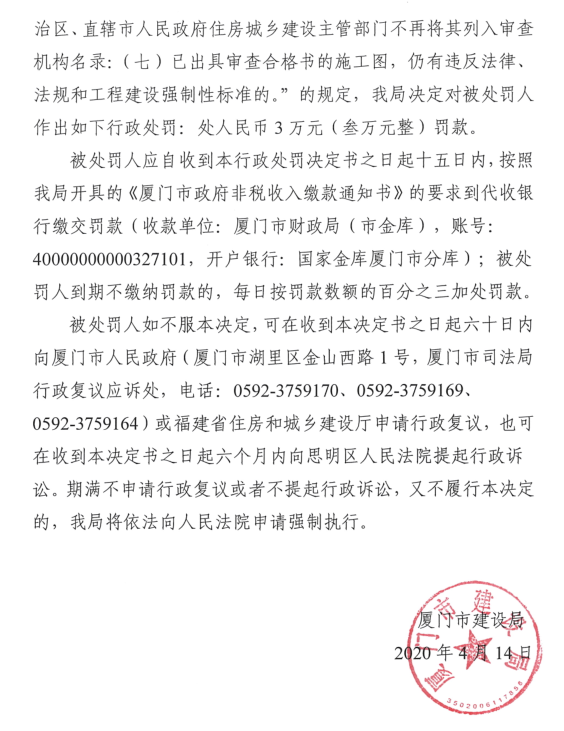

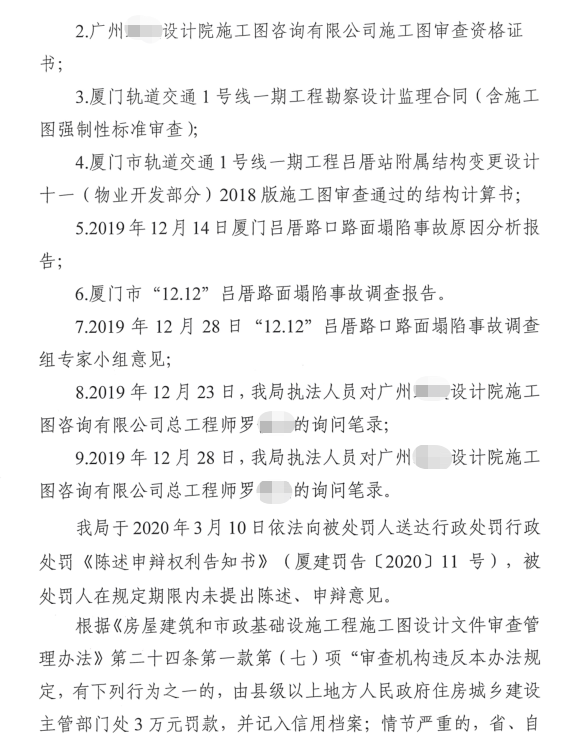

厦门市建设局关于将广州地铁设计院施工图咨询有限公司

列入厦门市建筑市场“黑名单”管理的通知



厦建勘设〔2020〕12号



各有关单位:



经查,广州地铁设计院施工图咨询有限公司负责审查的厦门吕厝路口地铁1号线和2号线外的配套物业开发项目施工图,经审查合格后仍存在重大问题,造成质量安全事故,受到我局行政处罚(《行政处罚决定书》厦建罚决〔2020〕12号,详见附件)。



我局根据《厦门市建筑市场“黑名单”管理办法》的有关规定,将广州地铁设计院施工图咨询有限公司列入厦门市建筑市场“黑名单”,期限6个月(自2020年6月1日起至2020年11月30日止),并在厦门市建筑市场“黑名单”平台上公布。



在“黑名单”管理期限内,由各相关监管部门根据《厦门市建筑市场“黑名单”管理办法》的规定对相关责任主体实施相应的监管措施。



请全市建筑市场各相关单位和人员高度重视,引以为戒,严格按照法律法规和相关规定开展建设工程活动,同时要树立自律意识,诚实守信,加强管理,共同促进建筑市场健康发展。



特此通知。



附件:行政处罚决定书(厦建罚决〔2020〕12号)



厦门市建设局

2020年5月28日
